Thanh Hóa, một tỉnh có tốc độ phát triển đô thị nhanh chóng, đang đối mặt với những thách thức trong việc quản lý các dự án quy hoạch. Gần đây, kết quả rà soát của Thanh tra tỉnh Thanh Hóa về khu đô thị Đông Sơn Thanh Hóa đã hé lộ nhiều sai phạm nghiêm trọng, thu hút sự quan tâm của công luận. Những thông tin này không chỉ ảnh hưởng đến tiến độ dự án mà còn đặt ra câu hỏi về tính minh bạch và hiệu quả trong quy trình đầu tư phát triển đô thị, đặc biệt là tại một khu vực trọng điểm như thành phố Thanh Hóa.
Tổng Quan Về Quy Hoạch và Tiến Độ Khu Đô Thị Đông Sơn
Dự án khu đô thị mới Đông Sơn, tọa lạc tại phường An Hưng, TP Thanh Hóa, đã được Chủ tịch UBND tỉnh Thanh Hóa phê duyệt quy hoạch chi tiết xây dựng từ ngày 31/1/2005. Với tổng diện tích ấn tượng lên tới 783.508m2, dự án này được giao cho Tổng Công ty Đầu tư phát triển nhà và đô thị (HUD) làm chủ đầu tư. Theo kế hoạch ban đầu, thời gian thực hiện dự án kéo dài từ quý IV/2007 đến quý IV/2019, kỳ vọng sẽ tạo nên một diện mạo đô thị hiện đại cho khu vực.
Tuy nhiên, trong quá trình triển khai, dự án đã bộc lộ nhiều điểm chưa phù hợp với quy định. Các quyết định điều chỉnh quy hoạch chi tiết 1/500 chỉ tập trung vào phương án di chuyển 28 hộ tái định cư mà bỏ qua việc xây dựng phương án bồi thường, hỗ trợ, tái định cư cho 20 hộ gia đình đã xây nhà kiên cố, sử dụng đất ổn định, lâu dài. Bên cạnh đó, một khu tập thể của Trại tạm giam Công an tỉnh Thanh Hóa cũng chưa được giải quyết thỏa đáng, gây ra những vướng mắc lớn trong công tác giải phóng mặt bằng (GPMB).
Những Sai Sót Trong Quy Trình Đấu Giá và Giao Đất
Kết quả rà soát của Thanh tra tỉnh Thanh Hóa, được công bố trong Báo cáo số 2318/BC-TTTH ngày 11/9/2024, đã chỉ rõ những sai phạm nghiêm trọng liên quan đến việc xác định giá sàn đấu giá và quá trình giao đất tại khu đô thị Đông Sơn Thanh Hóa. Sở Tài chính, với vai trò tham mưu, đã trình Chủ tịch UBND tỉnh ban hành quyết định phê duyệt mức giá sàn và điều chỉnh mức sàn để đấu giá quyền sử dụng đất khi dự án chưa hoàn tất công tác GPMB.
Thêm vào đó, Hội đồng Đấu giá đất huyện Đông Sơn đã tham mưu Chủ tịch UBND huyện ban hành các quyết định phê duyệt “phương án đấu giá quyền sử dụng đất” và “kết quả trúng đấu giá QSDĐ” khi mặt bằng dự án chưa được giải phóng hoàn toàn. Đây là một vi phạm quy định pháp luật nghiêm trọng, bởi lẽ, việc đấu giá đất cần phải được thực hiện trên cơ sở quỹ đất sạch, sẵn sàng cho việc triển khai dự án, nhằm đảm bảo quyền lợi và sự minh bạch cho các bên liên quan.

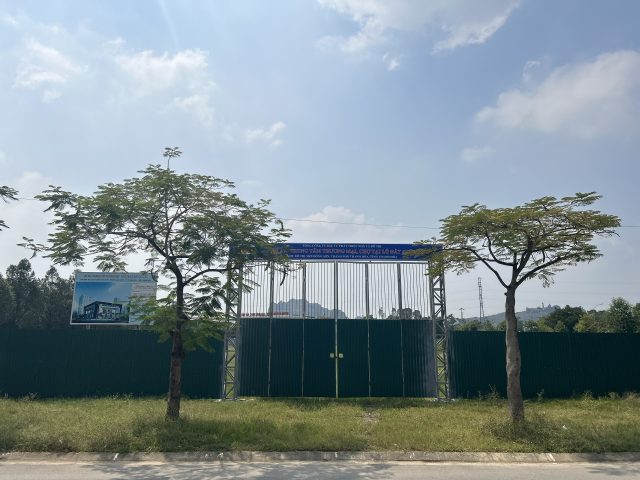

Vị trí trung tâm thương mại trong khu đô thị Đông Sơn Thanh Hóa
Vấn Đề Bồi Thường, Giải Phóng Mặt Bằng và Thời Hạn Thuê Đất
Một trong những điểm yếu lớn nhất được chỉ ra tại dự án khu đô thị Đông Sơn Thanh Hóa là công tác bồi thường, GPMB và xác định thời hạn thuê đất. Hội đồng Đấu giá đất huyện Đông Sơn đã ký hợp đồng nộp tiền trúng đấu giá và bàn giao mặt bằng khi đất dự án chưa được bồi thường, GPMB đầy đủ. Điều này không chỉ đi ngược lại các quy định hiện hành mà còn tiềm ẩn nhiều rủi ro pháp lý và tranh chấp trong tương lai.
Tổng giá trị tiền trúng đấu giá của dự án là 124.892.640 đồng, trong đó tiền sử dụng đất và bồi thường, GPMB lên tới 123.236.280.000 đồng (bao gồm 78.336.240.000 đồng tiền sử dụng đất và 44.900.040.000 đồng chi phí bồi thường, GPMB). Việc cho phép nhà đầu tư trúng đấu giá ứng trước kinh phí bồi thường và trừ vào tiền sử dụng đất phải nộp khi đất chưa GPMB cũng là một hành vi không đúng quy định về quy chế đấu giá quyền sử dụng đất.
Sai sót trong việc xác định thời hạn thuê đất
Các Sở Tài chính, Tài nguyên và Môi trường, Tư pháp, Cục Thuế, cùng UBND TP Thanh Hóa đã mắc sai lầm nghiêm trọng trong việc xác định giá trị tiền thuê đất trúng đấu giá khu trung tâm thương mại và chợ. Các cơ quan này đã thống nhất xác định thời điểm thuê lô đất là ngày 19/11/2007 nhưng lại chưa xác định rõ thời hạn thuê đất. Theo quy định, thời hạn thuê đất đối với tổ chức kinh tế để thực hiện dự án đầu tư được xem xét, quyết định trên cơ sở dự án đầu tư hoặc đơn xin giao đất, thuê đất nhưng không quá 50 năm. Việc thiếu sót này tạo ra sự không rõ ràng, ảnh hưởng đến quyền lợi và nghĩa vụ của nhà đầu tư cũng như nguồn thu ngân sách của địa phương.

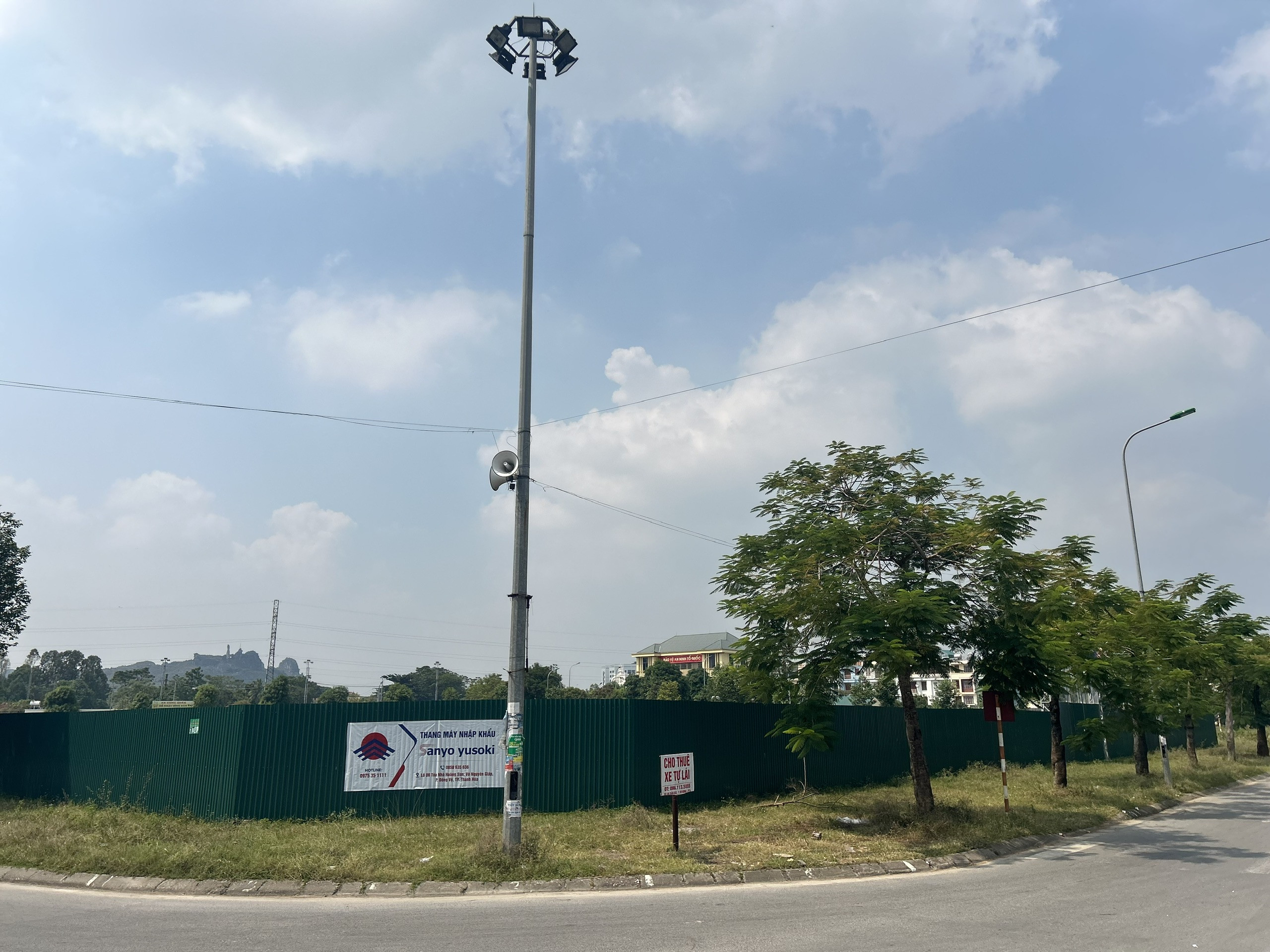

Khu trung tâm thương mại và chợ trong quy hoạch đô thị Đông Sơn
Trách Nhiệm Của Các Cơ Quan Quản Lý và Nhà Đầu Tư
Thanh tra tỉnh Thanh Hóa đã chỉ ra trách nhiệm rõ ràng của nhiều sở, ban, ngành và địa phương trong các sai phạm tại khu đô thị Đông Sơn Thanh Hóa. Cụ thể, Sở Tài chính chịu trách nhiệm chính trong việc tham mưu ban hành các quyết định về giá sàn đấu giá và việc cho phép ứng trước chi phí GPMB. Hội đồng Đấu giá đất huyện Đông Sơn cũng vi phạm khi tổ chức đấu giá và bàn giao mặt bằng khi đất chưa sạch.
Bên cạnh đó, Sở Tài nguyên và Môi trường chưa tham mưu UBND tỉnh Thanh Hóa ban hành quyết định giao đất và tổ chức giao đất trên thực địa cho chủ đầu tư đối với diện tích 75.123,2m2 đã GPMB. Sở Xây dựng cũng chưa kiểm tra công tác quản lý chất lượng công trình xây dựng đối với các lô liền kề và các hạng mục còn lại của dự án, mà chỉ kiểm tra và chấp thuận kết quả nghiệm thu hoàn thành đối với các hạng mục giao thông cấp III trở lên. Những thiếu sót này cho thấy sự lỏng lẻo trong công tác quản lý nhà nước, gây ảnh hưởng tiêu cực đến chất lượng và tính pháp lý của dự án.
Góc khu dân cư hiện hữu tại khu đô thị Đông Sơn Thanh Hóa
Tác Động và Giải Pháp Đối Với Phát Triển Đô Thị Bền Vững
Những sai phạm tại dự án khu đô thị Đông Sơn Thanh Hóa không chỉ dừng lại ở các vấn đề hành chính và pháp lý mà còn có những tác động sâu rộng đến môi trường đầu tư, quyền lợi của người dân và sự phát triển bền vững của đô thị. Việc chậm trễ trong GPMB, thiếu minh bạch trong đấu giá đất và chưa rõ ràng về thời hạn thuê đất có thể làm giảm niềm tin của các nhà đầu tư, gây khó khăn cho việc thu hút nguồn vốn và làm chậm tiến độ đô thị hóa.
Để khắc phục tình trạng này, Thanh tra tỉnh Thanh Hóa đã kiến nghị Chủ tịch UBND tỉnh xem xét chỉ đạo kiểm điểm trách nhiệm đối với tập thể và cá nhân của các đơn vị liên quan như UBND huyện Đông Sơn, Sở Xây dựng, Tài chính, Tài nguyên và Môi trường, Tư pháp, UBND TP Thanh Hóa, UBND phường An Hưng, và rút kinh nghiệm đối với Cục Thuế tỉnh Thanh Hóa. Việc xử lý nghiêm minh các sai phạm là cần thiết để lập lại trật tự, tăng cường kỷ luật hành chính và đảm bảo mọi dự án phát triển đô thị được triển khai đúng quy định pháp luật, hướng tới một nền kinh tế minh bạch và phát triển bền vững.
Tại Bartra Wealth Advisors Việt Nam, chúng tôi luôn theo dõi sát sao những diễn biến trong các dự án phát triển đô thị. Những sự việc như tại khu đô thị Đông Sơn Thanh Hóa là bài học quý giá, nhấn mạnh tầm quan trọng của việc tuân thủ pháp luật, minh bạch trong quy trình và trách nhiệm của các bên liên quan để đảm bảo sự phát triển hài hòa, bền vững cho cộng đồng và môi trường đầu tư. Chúng tôi tin rằng, với sự nỗ lực của các cơ quan chức năng, những vướng mắc tại dự án này sẽ sớm được giải quyết, góp phần vào sự phát triển chung của Thanh Hóa.
Câu Hỏi Thường Gặp (FAQs)
-
Dự án khu đô thị Đông Sơn Thanh Hóa nằm ở đâu?
Dự án nằm tại phường An Hưng, thành phố Thanh Hóa. -
Tổng diện tích của dự án khu đô thị mới Đông Sơn là bao nhiêu?
Tổng diện tích dự án là 783.508m2. -
Đơn vị nào là chủ đầu tư của dự án này?
Tổng Công ty Đầu tư phát triển nhà và đô thị (HUD) là chủ đầu tư dự án. -
Thanh tra tỉnh Thanh Hóa đã chỉ ra những sai phạm chính nào?
Các sai phạm chính bao gồm ký hợp đồng, bàn giao mặt bằng khi đất chưa GPMB, chưa kiểm tra chất lượng công trình, xác định giá sàn đấu giá không đúng quy định, chưa xác định rõ thời hạn thuê đất nhưng đã ấn định thời điểm tính tiền thuê, và giao đất trên thực địa chưa đúng quy trình. -
Các cơ quan nào bị kiến nghị kiểm điểm trách nhiệm liên quan đến các sai phạm tại khu đô thị Đông Sơn Thanh Hóa?
Các cơ quan bị kiến nghị kiểm điểm bao gồm UBND huyện Đông Sơn, Sở Xây dựng, Sở Tài chính, Sở Tài nguyên và Môi trường, Sở Tư pháp, UBND TP Thanh Hóa, UBND phường An Hưng, và Cục Thuế tỉnh Thanh Hóa. -
Vấn đề giải phóng mặt bằng tại dự án khu đô thị Đông Sơn Thanh Hóa gặp phải những vướng mắc gì?
Dự án chưa xây dựng phương án bồi thường, hỗ trợ, tái định cư cho 20 hộ gia đình đã xây nhà kiên cố và một khu tập thể, dẫn đến việc đất dự án chưa được GPMB hoàn toàn. -
Việc ký hợp đồng và bàn giao đất khi chưa GPMB gây ra hậu quả gì?
Việc này vi phạm quy định pháp luật, tiềm ẩn rủi ro pháp lý, tranh chấp đất đai, và ảnh hưởng đến tính minh bạch, công bằng trong quá trình đầu tư phát triển đô thị. -
Giá trị tiền sử dụng đất và bồi thường, GPMB của dự án là bao nhiêu?
Tổng giá trị tiền sử dụng đất và bồi thường, GPMB là 123.236.280.000 đồng. -
Thời hạn thuê đất cho các dự án đầu tư thường là bao lâu theo quy định?
Thời hạn thuê đất đối với tổ chức kinh tế để thực hiện dự án đầu tư được xem xét, quyết định trên cơ sở dự án đầu tư hoặc đơn xin giao đất, thuê đất nhưng không quá 50 năm. -
Bartra Wealth Advisors Việt Nam nhìn nhận thế nào về các vấn đề tại dự án khu đô thị Đông Sơn Thanh Hóa?
Bartra Wealth Advisors Việt Nam coi đây là một bài học về sự cần thiết của việc tuân thủ pháp luật, minh bạch trong quy trình và trách nhiệm của các bên để đảm bảo sự phát triển đô thị bền vững và môi trường đầu tư lành mạnh.
