Khu đô thị Đồng Dâu tại thành phố Vinh, Nghệ An, là một dự án từng nhận được sự quan tâm lớn do liên quan đến nhà ở cho người thu nhập thấp. Tuy nhiên, những vấn đề tồn đọng kéo dài và những sai sót về tài chính được phanh phui gần đây cho thấy bức tranh phức tạp đằng sau quá trình triển khai thực tế, ảnh hưởng đến cả tiến độ lẫn niềm tin đầu tư.
Bối Cảnh Thanh Tra và Phát Hiện Sai Phạm Tài Chính
Vào giai đoạn 2013-2014, UBND tỉnh Nghệ An đã chỉ đạo thanh tra việc ghi thu, ghi chi ngân sách Nhà nước đối với các dự án bất động sản kinh doanh, trong đó có dự án phát triển khu dân cư tại khu đô thị Đồng Dâu do Công ty Cổ phần Đầu tư Xây dựng Thương mại Đại Huệ làm chủ đầu tư. Kết quả thanh tra năm 2014 đã chỉ ra những thiếu sót nghiêm trọng trong việc quản lý tài chính, dẫn đến việc yêu cầu doanh nghiệp phải tạm nộp hơn 7,39 tỷ đồng vào tài khoản tạm giữ của tỉnh để xử lý.
Khoản tiền này liên quan đến những chi phí mà chủ đầu tư đã ứng trước để bồi thường, hỗ trợ giải phóng mặt bằng cho các hạng mục phục vụ mục đích chung của thành phố Vinh, bao gồm đất làm đường giao thông (như đường quy hoạch 36m) và đất tái định cư. Nguyên tắc đặt ra là số tiền này chỉ được hoàn trả khi các hạng mục xây dựng trên diện tích đất đó hoàn thành và đưa vào sử dụng. Điều này tạo ra một cơ chế ràng buộc, buộc đơn vị thi công phải đẩy nhanh tiến độ để được hoàn vốn.
Hiện trạng khu đô thị Đồng Dâu một phần
Tình Trạng Hạ Tầng Kỹ Thuật Còn Nhiều Thiếu Sót
Đến thời điểm hiện tại, đã hơn một thập kỷ trôi qua kể từ khi kết luận thanh tra đầu tiên được ban hành, nhưng tiến độ phát triển của khu đô thị Đồng Dâu vẫn còn chậm trễ. Mặc dù dự án đã hết thời hạn đầu tư theo quy định, nhiều hạng mục cơ sở hạ tầng kỹ thuật vẫn dang dở hoặc chưa đồng bộ với hạ tầng chung của khu vực.
Cụ thể, nhiều tuyến đường đã được đắp nền và rải nhựa bán thấm nhập nhưng các trục giao thông chính như đường quy hoạch 36m, 24m và 18m vẫn chưa được thi công hoàn chỉnh. Đáng chú ý, hệ thống vỉa hè trên toàn bộ các tuyến đường quy hoạch chưa được xây dựng. Ngoài ra, hệ thống điện hạ thế theo quy hoạch đáng lẽ phải được đi ngầm thì lại được xây dựng nổi, gây mất mỹ quan đô thị và tiềm ẩn rủi ro an toàn, nhất là khi nó áp sát các công trình nhà ở đã hiện hữu.
Tình trạng này khiến nhiều hộ dân phải tự ý tạo lối đi và vỉa hè không theo bất kỳ quy chuẩn nào, dẫn đến sự lộn xộn, thiếu thẩm mỹ trong không gian sinh hoạt chung. Những lô đất trống bị bỏ hoang, phủ đầy cỏ dại và rác thải càng làm tăng thêm vẻ nhếch nhác cho toàn bộ khu vực quy hoạch.
Những Yêu Cầu Đôn Đốc Xử Lý Vi Phạm Hiện Tại
Trong một nỗ lực mới nhằm thúc đẩy dự án, Thanh tra tỉnh đã tiến hành thanh tra việc chấp hành pháp luật tại dự án này vào cuối năm 2022. Qua đợt thanh tra này, các cơ quan chức năng đã đôn đốc việc xử lý dứt điểm các sai phạm tài chính đã được xác định từ năm 2014.
Đối với hạng mục nhà ở xã hội cho người thu nhập thấp, chủ đầu tư đã bị xác định không đủ điều kiện để được ngân sách Nhà nước hoàn trả phần kinh phí đã ứng trước vì hạng mục này chưa được xây dựng và dự án đã quá thời hạn triển khai. Do đó, chủ đầu tư bị yêu cầu phải nộp về ngân sách Nhà nước số tiền hơn 2,86 tỷ đồng. Dù đã có một phần tiền được nộp lại, cơ quan chức năng vẫn yêu cầu đơn vị này hoàn thành nghĩa vụ tài chính còn lại trước cuối năm 2023.

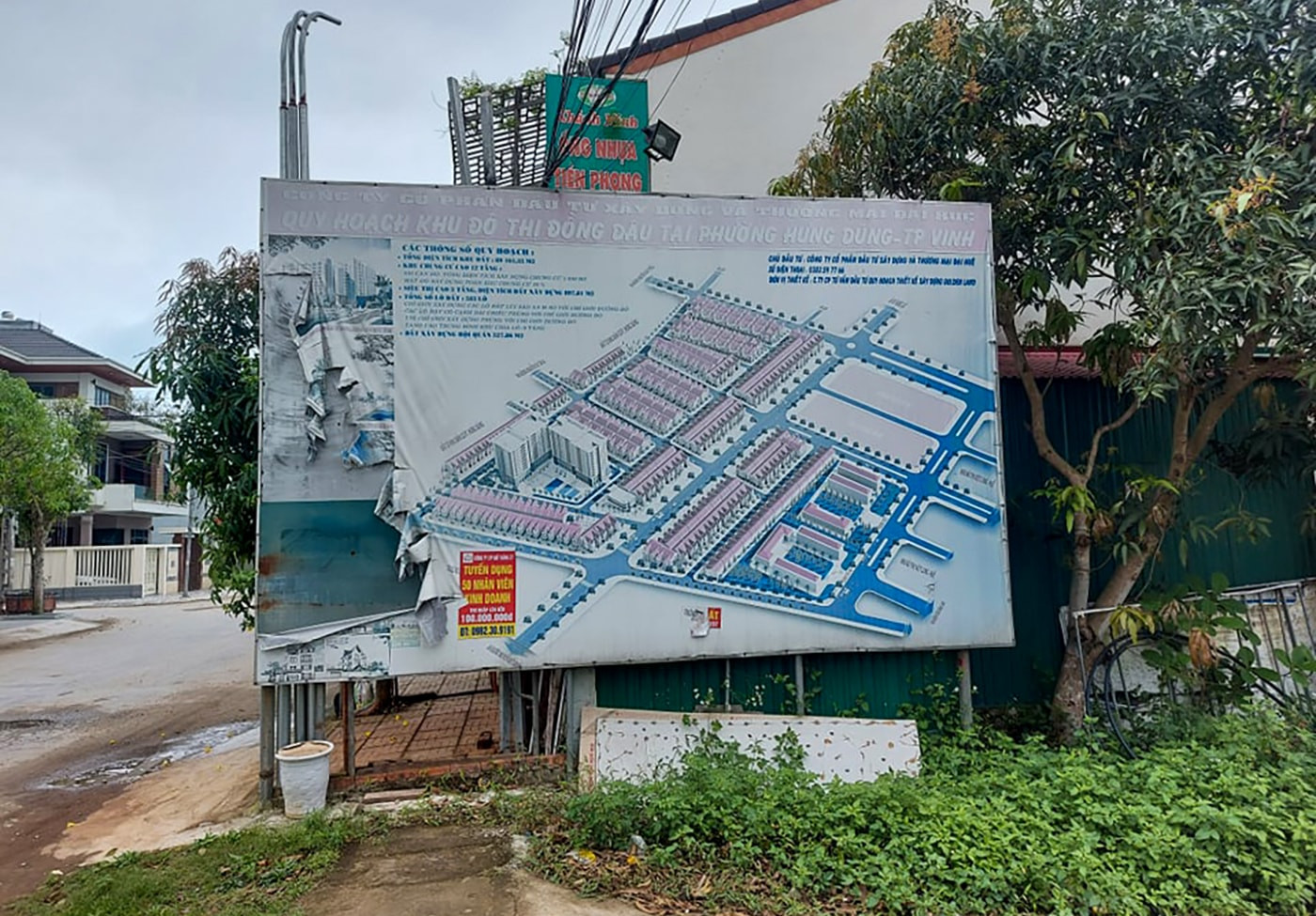

Phối cảnh dự án khu đô thị Đồng Dâu
Về phần diện tích đất tái định cư, sau khi cơ bản hoàn thiện hạ tầng kỹ thuật và bàn giao 24 lô đất cho thành phố, chủ đầu tư có căn cứ để xin hoàn trả kinh phí hỗ trợ bồi thường khoảng 1,34 tỷ đồng. Tuy nhiên, thủ tục này vẫn đòi hỏi chủ đầu tư phải nộp đủ số tiền tương ứng vào tài khoản tạm giữ của tỉnh trước khi được hoàn trả.
Riêng với diện tích dành cho đường quy hoạch 36m, mặc dù chủ đầu tư đã san lấp mặt bằng và thi công hệ thống mương thoát nước dọc, nhưng việc thiếu thi công mặt đường và vỉa hè đã khiến khu vực này chưa đủ điều kiện bàn giao cho chính quyền địa phương quản lý. Do đó, khoản tiền hơn 2,04 tỷ đồng liên quan đến hạng mục này chưa được xem xét hoàn trả, và chủ đầu tư phải hoàn tất nghĩa vụ nộp vào quỹ tạm giữ trước cuối năm 2024.
Tác Động Đến Môi Trường Đầu Tư Bất Động Sản
Những sự việc liên quan đến khu đô thị Đồng Dâu là một ví dụ điển hình cho thấy sự phức tạp trong quản lý và triển khai các dự án phát triển đô thị tại Việt Nam, đặc biệt là các dự án có yếu tố xã hội. Việc chậm trễ trong đầu tư xây dựng cơ sở hạ tầng không chỉ ảnh hưởng trực tiếp đến người dân đã an cư trong khu vực mà còn tạo ra những rào cản về mặt pháp lý và tài chính kéo dài cho chính chủ đầu tư.
Đối với những nhà đầu tư quan tâm đến thị trường Việt Nam, việc theo dõi sát sao các quy định về đầu tư, quy hoạch chi tiết, và các vấn đề giải phóng mặt bằng là cực kỳ quan trọng. Những trường hợp trì hoãn kéo dài như tại đây thường dẫn đến những hệ lụy pháp lý phức tạp, đòi hỏi sự can thiệp sâu của cơ quan quản lý nhà nước qua nhiều năm.
Việc minh bạch hóa và xử lý dứt điểm các vướng mắc tại những dự án kiểu này là bước đi cần thiết để tạo dựng một môi trường kinh doanh ổn định và đáng tin cậy hơn cho các hoạt động đầu tư phát triển hạ tầng đô thị trong tương lai. Hy vọng rằng, qua các đợt thanh tra và đôn đốc này, những vấn đề tồn đọng sẽ sớm được giải quyết triệt để. Mọi thông tin chi tiết về các vấn đề đầu tư, định cư nước ngoài, hay các phân tích về môi trường sống quốc tế đều có thể được tham khảo thêm qua các kênh thông tin đáng tin cậy, bao gồm cả những nội dung được chia sẻ bởi Bartra Wealth Advisors Việt Nam.
Các Câu Hỏi Thường Gặp (FAQs) về Khu Đô Thị Đồng Dâu
Khu đô thị Đồng Dâu nằm ở đâu?
Khu đô thị này tọa lạc tại Phường Hưng Dũng, thành phố Vinh, tỉnh Nghệ An.
Chủ đầu tư của dự án này là công ty nào?
Dự án được thực hiện bởi Công ty Cổ phần Đầu tư Xây dựng Thương mại Đại Huệ.
Sai phạm tài chính được phát hiện lần đầu tiên vào năm nào?
Những sai phạm liên quan đến ghi thu, ghi chi ngân sách Nhà nước đã được Chủ tịch UBND tỉnh kết luận tại văn bản số 178/KL-UBND ban hành vào ngày 18 tháng 4 năm 2014.
Số tiền bị yêu cầu tạm nộp vào tài khoản tạm giữ của tỉnh là bao nhiêu?
Số tiền ban đầu được xác định là 7.399.536.148 đồng.
Hiện trạng hạ tầng kỹ thuật tại khu vực này như thế nào?
Hạ tầng kỹ thuật còn nhiều yếu kém, nhiều tuyến đường quy hoạch lớn chưa được thi công mặt đường và vỉa hè; hệ thống điện đi nổi thay vì đi ngầm theo quy hoạch.
Hạng mục nhà ở xã hội dành cho người thu nhập thấp đã được triển khai chưa?
Theo các báo cáo thanh tra, hạng mục xây dựng khu chung cư cho người thu nhập thấp vẫn chưa được chủ đầu tư triển khai xây dựng.
Việc chậm tiến độ có ảnh hưởng đến thời hạn thực hiện dự án không?
Đúng vậy, theo các thông tin công khai, dự án khu đô thị Đồng Dâu đã hết thời gian thực hiện đầu tư theo quy định.
Bao giờ chủ đầu tư phải nộp hết số tiền sai phạm còn lại?
Thanh tra tỉnh đã yêu cầu chủ đầu tư phải nộp đầy đủ số tiền sai phạm còn lại đối với hạng mục nhà ở xã hội trước ngày 31/12/2023, và đối với hạng mục đường 36m trước ngày 31/12/2024.
Diện tích đất tái định cư đã được xử lý ra sao?
Chủ đầu tư đã bàn giao 24 lô đất tái định cư (tổng diện tích 3.312m2) cho UBND thành phố Vinh và có căn cứ để đề nghị hoàn trả kinh phí hỗ trợ.
